Üretim yöneticisinin görevleri belirlenirke AISC-207-16’dan faydalanılmıştır. Görevleri şu şekildedir.


-        Projenin kalite el kitabını -        Proje kalite planı ve

-        Proje test planın olturmak,

-        İmala yapılacak çelik yapıyı fazlara ayırmak

-        Fazlardaki montaj paalanın üretimini başlatmak

-        Montaj paala için kesim planla oluturmak ve eksik malzemeleri san alma biriminden talep etmek,

-        İmala devam eden projeleri izlemek başlıca görevleridir.



İmala yapılacak çelik yapıyı fazlara ayırmak


Bir çelik yapı 15-20 ton olabileceği gibi 5-10 bin tonda olabilir. Tüm yapının bir anda tüm paalanın imalanın başlanmasıyük yapılarda söz konusu değildir. İmalat projenin ana yüklenicisinin atadığı proje yöneticisinin planla doğrultusunda bazen katlara bazen bloklara göre fazlara bölünür. Proje imalat takvimi bu şekilde oluşur. Takvimde fazlan süresini en çok zaman alan kaynak işlemiresi belirler.

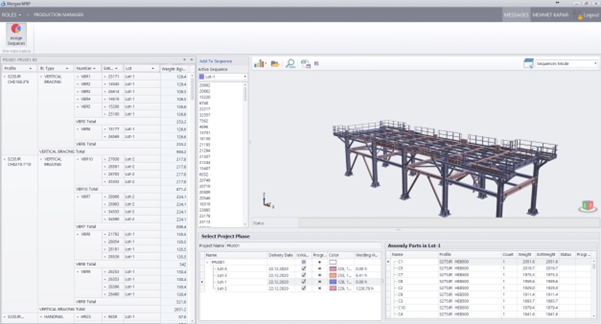

Yukada verilen formda bir çelik yapının 4 faz a bölündüğü, fazlardaki kaynak işçili ve 3D model’de de fazla olturan montaj paala renklendirilerek gösterilmiştir.


İmala yapılacak fazı üretime almak



Fazı üretime almak, montaj paalanı olturan tekil paalan kesim planlanı hazırlamak olarak düşünülebilir. Bir fabrikanın aynı anda birden fazla projenin imalanı yapması söz konusu olabilir. Farklı projelerde aynı profillerin olması, kesim planı hazırlarken daha çok paa ile çaşma ve daha ekonomik sonuçlar elde etmeyi sağlar. Aynı zamanda sipariş verilirken miktar arttığı için daha uygun fiyat teklifleri anabilir. Mergen bu şekilde çaşacak şekilde geliştirilmiştir.

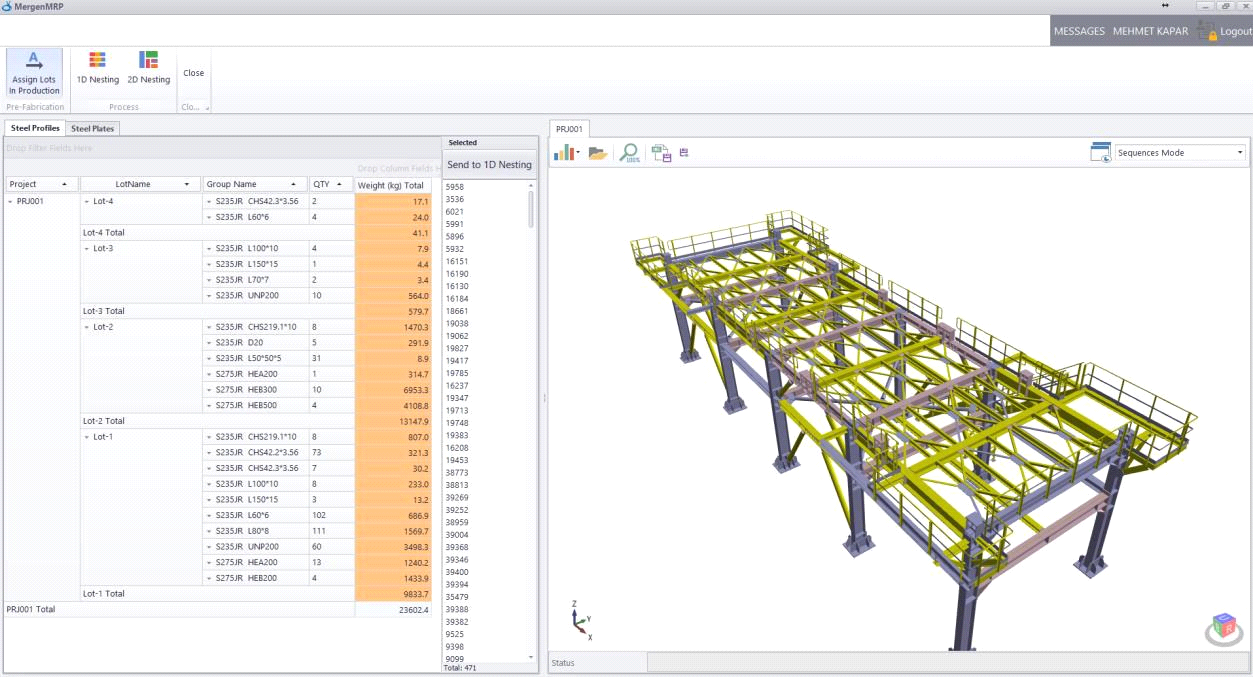

Yukada verilen formda bir çelik yapının 4 faz a bölündüğü, fazlardaki kaynak işçili ve 3D model’de de fazla olturan montaj paala renklendirilerek gösterilmiştir.

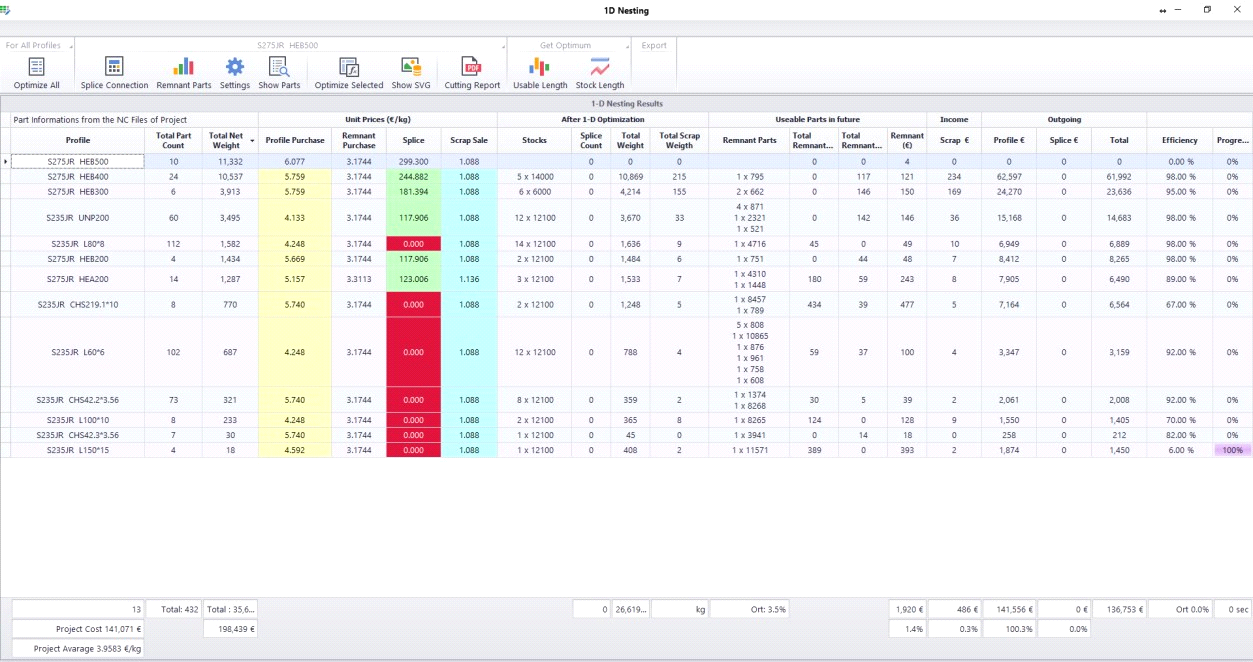

Çelik profiller için kesim planı hazırlamak (1D Optimizasyon)


1-D ekli kesim algoritamısı kullanılarak kesim planı hazırlanmaktadır.


Çelik levhalar için kesim planı hazırlamak (2D Optimizasyon)

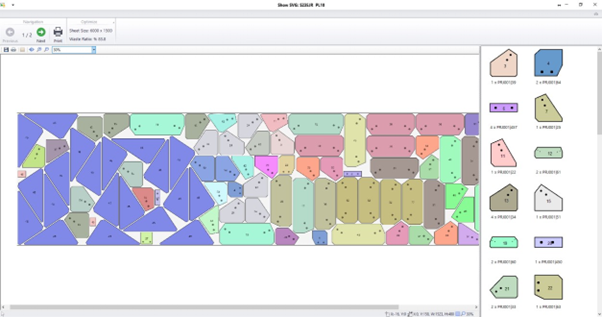

Çelik levhalan belli öülerdeki plaka içine yerleştirmekte Fransız-Alma firmasının Powernest kütüphanesi kullanılmıştır. Bu kütüphanenin C++ dilinde yazılımış, Mergen C# ile geliştiriliyor olması projeresinin uzamasının sebeplerinden biridir. Fakat projenin 2D optimizasyon yapabilmesi elimizi çok güçlendirmiştir. Yukadaki yerleşim planına bakıldığında bazı paalan döndürülmesi bazılanın aynalanması ile çok iyi sonuç elde edilmiştir. Bu kullanılan kütüphane seçiminin ne derece başarılı olduğunu göstermektedir.
